Mise en place d’une colonne d’alimentation pour prises de sauvegarde et de son armoire de gestion dans la salle A12 du lycée.
Phase d’études

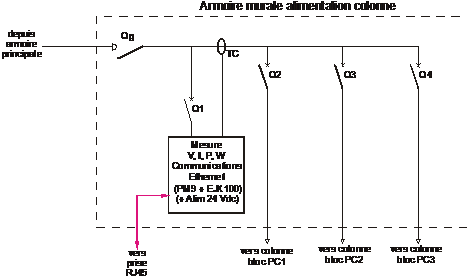

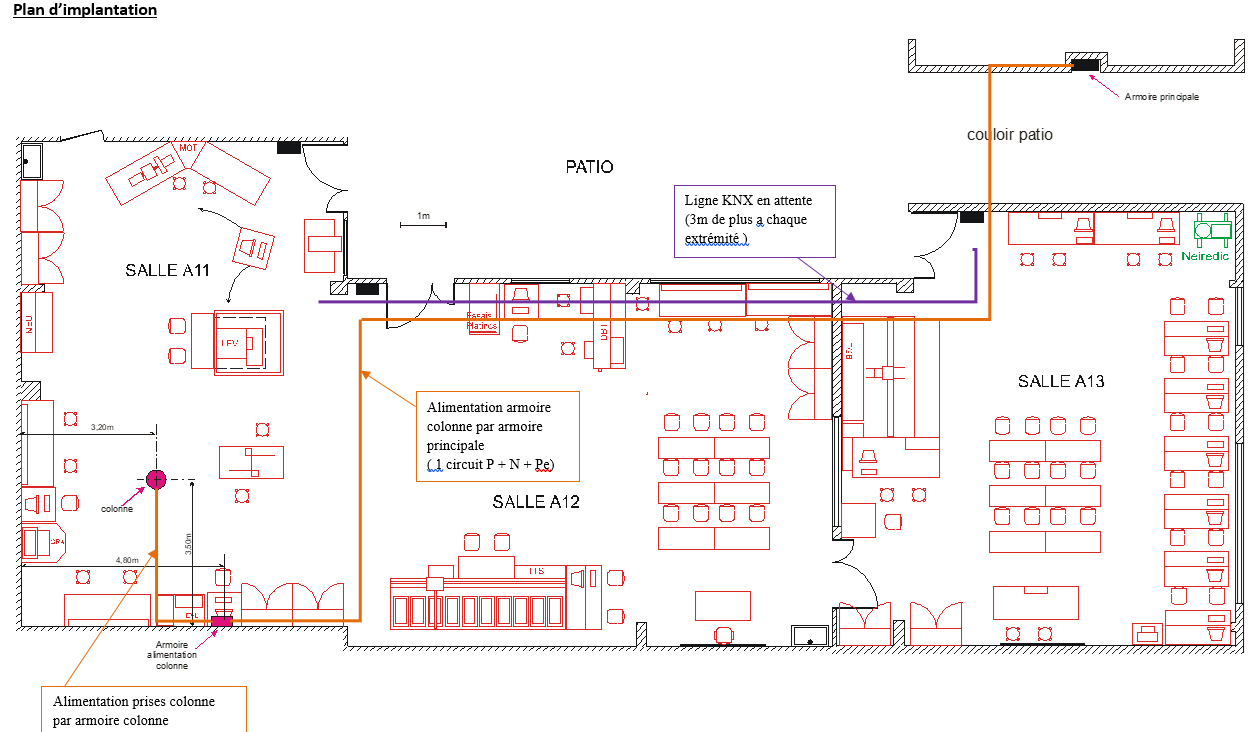

Elle permet de positionner la colonne, son armoire de protection, de mesure et de communications et de définir les passages de câbles. Elle précède la phase de réalisation des schémas et plan.
Phase de planification

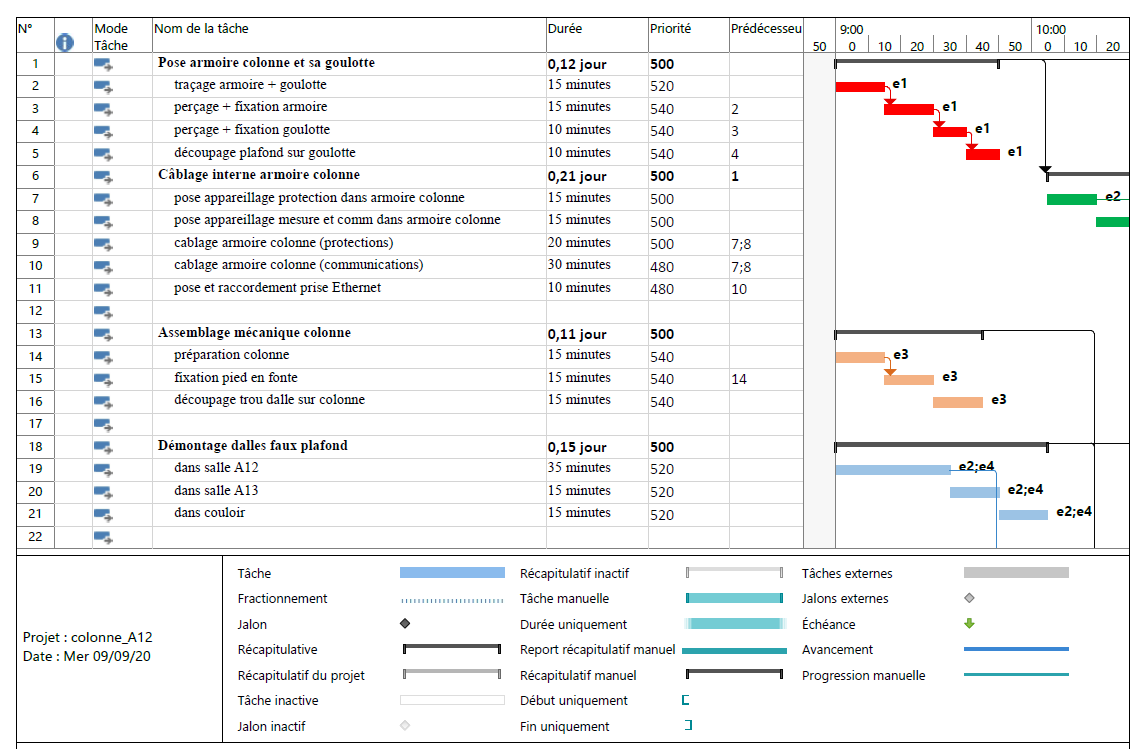

La liste des tâches est établie puis ces tâches sont planifiées par un diagramme de GANTT.
Phases de réalisation et réception
Le chantier a permis d’équiper les salles du lycée (prises électriques, prises réseau, éclairage LED…).
